烏圖(昆侖山)-柴達木750千伏線路工程I標完成跨越青藏鐵路架線施工
記者31日從青海送變電工程有限公司獲悉,30日,由該公司負責施工的烏圖(昆侖山)-柴達木750千伏線路工程I標完成跨越青藏鐵路架線施工任務。
烏圖(昆侖山)—柴達木750千伏線路工程Ⅰ標起于柴達木750千伏變電站,線路全長約92.129千米,新建鐵塔200基,其中直線塔170基,耐張塔30基。工程建成投產后將促進地區新能源更大規模開發,拉動地區新能源產業和經濟發展。

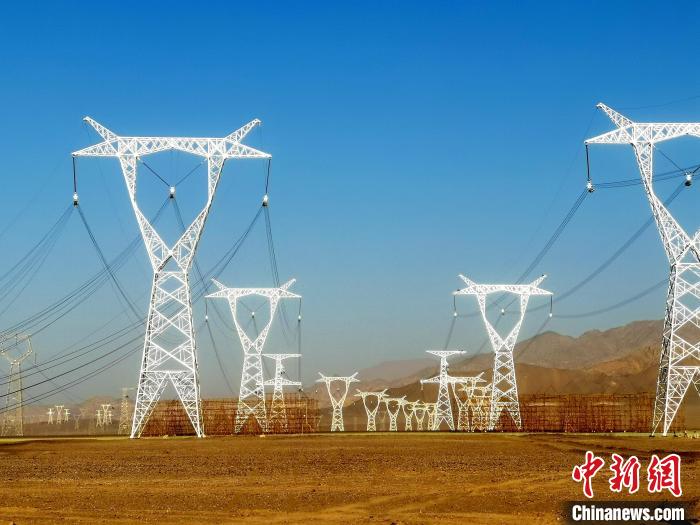

圖為青海送變電工程有限公司完成跨越青藏鐵路導地線展放工作。王衍皓 攝
此次跨越青藏鐵路架線段I回長度1.166千米,II回長度1.191千米,被跨越的青藏鐵路屬于重要交通樞紐,安全風險和施工要求高,施工面臨工期緊、任務重和安全管控壓力大等問題??紤]到青藏鐵路的重要性和特殊性,結合以往公司跨越鐵路施工經驗,該公司最終采用搭設跨越架封網的方式跨越施工。
“此次跨越青藏鐵路架線施工是本工程二級風險重要跨越施工,我們安排專人提前與鐵路部門溝通協調,進行施工方案審批和跨越鐵路手續辦理,并嚴格按照施工方案及鐵路垂直天窗點制定施工計劃,安全地完成了此次跨越施工任務?!表椖控撠熑死钕嘬娬f。
據悉,此次重要跨越完成后為整個工程全線貫通奠定了基礎。下一步,青海送變電工程有限公司將按照時間節點完成剩余架線施工任務,確保工程按期順利帶電投運。
