            發布時間:2023-01-10 11:15:00來源: 四川日報


            1月8日,成蘭鐵路成川段首條接觸線成功架設。

              1月8日12時18分,由中鐵電氣化局集團承建的成都至蘭州鐵路成都至川主寺(黃勝關)段(以下簡稱“成蘭鐵路成川段”)首條接觸線成功架設。位于列車上方的接觸線是列車的“動脈”,接觸線開架,標志著成蘭鐵路接觸網工程進入攻堅階段,為全線年底建成通車奠定了堅實基礎。

              “開動!”當天上午,在成蘭鐵路成川段什邡西至綿竹南區間Z3錨段,現場負責人一聲令下,恒張力放線車緩緩啟動,以每小時5公里的速度勻速前進。

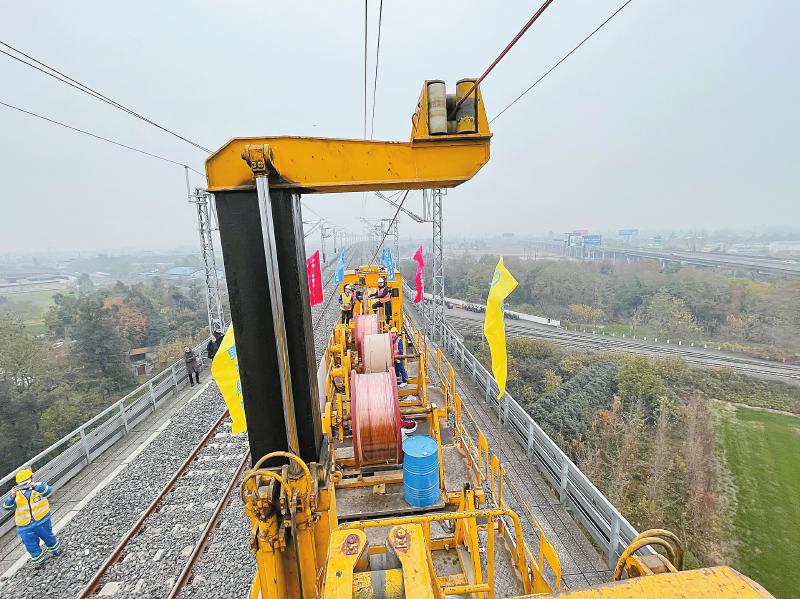

              恒張力放線車由作業車和作業平臺組成。10多米高的作業平臺上,5名施工人員一組,配合著進行起錨、放線、滑輪懸掛固定、線索終端制作、落錨及中錨架設等操作。作業車上放置著巨大的、纏繞著接觸線的滾筒,作業車上的工作人員,通過對講機和施工人員聯系。歷時20多分鐘,首條1400米接觸線完成架設。經檢測,各項數據一次性達標。

              中鐵電氣化局集團承擔了成蘭鐵路成川段所有“四電”工程(通信、信號、電力和牽引供電)建設。中鐵電氣化局集團成蘭鐵路工程項目經理王建軍介紹,鐵路“四電”工程是整條鐵路的中樞大腦和動力之源,也是鐵路建設中的最后一道關口。接觸網屬于牽引供電工程的重要內容,列車運行所依賴的電流即通過接觸線輸送?!拔覀兙慕M織人員,一天可架設4個錨段、近6公里的接觸線?!彼硎?,全線“四電”工程預計今年6月達到聯調聯試條件。

              成蘭鐵路公司成蘭指揮部指揮長肖霞林介紹,目前,成蘭鐵路成川段全線橋梁、路基工程基本完成,新建站房均已完成主體工程,全線預計2023年底建成通車。

              成蘭鐵路是“八縱八橫”國家高鐵網中“蘭廣”通道的重要組成部分,是我國在海拔3000米以上高原修建的又一條“天路”,其建成通車,將填補川西北地區沒有鐵路的空白,成為川西北地區一條快捷綠色交通運輸和生命救援通道,對于完善路網結構,促進沿線鄉村振興和區域經濟社會協調發展具有重要意義。
