            在全球最大、海拔最高的水光互補電站上千名建設者戰低溫斗冰雪

            發布時間:2023-01-28 09:34:00來源: 四川日報

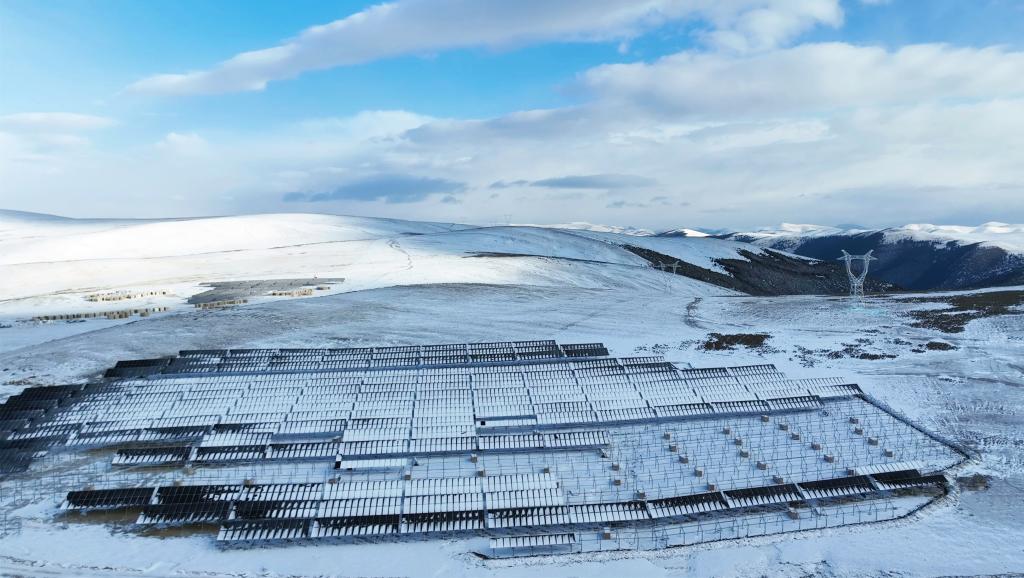

            航拍柯拉光伏電站。 雅礱江流域水電開發有限公司供圖

              點位

              甘孜州雅江縣柯拉光伏電站

              1月25日,農歷正月初四,四川省甘孜州雅江縣,在海拔4600米的柯拉光伏電站建設一線,一輛輛拖掛車排成“長龍”將近150噸的組件與支架運上山頂,數十臺打樁機將一根根基礎樁打入地下,現場風聲、吆喝聲、機械轟鳴聲交織在一起,烘托出火熱的建設場面。

              柯拉光伏電站是全球最大、海拔最高的水光互補電站,總投資超53億元,裝機規模100萬千瓦,首次將全球“水光互補”項目規模提升到百萬千瓦級。

              為實現今年建成投運的目標,1000多名建設者在春節期間堅守項目現場,搶抓施工窗口期,倒排工期、掛圖作戰,掀起冬季施工熱潮。

              低溫挑戰

              冰天雪地里給打樁機混凝土“蓋被子”

              電站所在的柯拉鄉,剛下完一場大雪,夜里氣溫低至零下20攝氏度,給施工帶來很大挑戰。通往施工現場的“27道拐”交通道路,幾乎被冰雪掩埋。運輸車輛在路上排起長隊,道路泥濘,車輛打滑拋錨是常態。

              8時,雅礱江流域水電開發有限公司柯拉光伏項目部光伏工程組的羅義東和同事從營地前往施工現場。路程才走一半,他就大口喘著粗氣。

              9時,寒風肆虐,吹到臉上如刀割一樣疼?!半m然穿著棉衣棉褲,戴著圍脖棉帽,但我的手腳已經不聽使喚了?!表椖坎克统龉こ探M員工劉強國說,“平原地區3分鐘能干完的活,在海拔4000多米需半個小時,不僅人難受,連機械都‘高反’到失效?!?/p>

              項目部經理楊志偉冷得直搓手。來到柯拉項目現場后,他每天睡眠時間不足6個小時,“睡不著,容易醒?!彼罱恢睘榈蜏氐膯栴}發愁。原本計劃在入冬前打完53萬根基礎支架樁,受疫情和降雪影響進度滯后。入冬后,柯拉項目現場的氣溫越來越低?!霸诟吆吆0蔚貐^施工,遇到這么低的氣溫,一般就停工了?!睏钪緜フf,為了在今年夏天用電高峰到來前投產發電,必須戰低溫斗冰雪,把施工進度條拉滿。

              挑戰巨大?,F場布置了100多臺打樁機、空壓機等機械設備,但因為氣溫太低、冬天含氧量更少,“要把打樁機打燃,光預熱就得1個小時?!睏钪緜@了一口氣,還得小心呵護這些設備,一旦受凍造成損壞,將直接影響施工進度。

              怎么辦?施工人員想出了給機械設備“蓋被子”的巧辦法。被子是特制的——里層保暖棉、外層防水布,每臺設備蓋一床被子,用來遮風擋雨。

              電熱毯也用上了。澆筑混凝土工序,如果氣溫太低,混凝土會像凍豆腐一樣結構疏松,強度達不到要求?!盀榇?,我們準備了很多工業電熱毯,給混凝土保溫?!睏钪緜フf。

              為減少冰雪低溫天氣對施工的影響,柯拉光伏電站為光伏工程和送出工程的機械設備、升壓站、塔基等均采取了保溫措施,共使用棉被約3.2萬平方米、工業電熱毯7060平方米。

              進度挑戰

              創造高寒高海拔地區施工先例

              柯拉光伏電站項目工程量大,場址面積約16平方公里,由200多萬塊光伏組件、5000多臺逆變器、300多臺箱式變壓器組成,規模為全球之最。如此龐大的工程量,建設期卻不足1年。

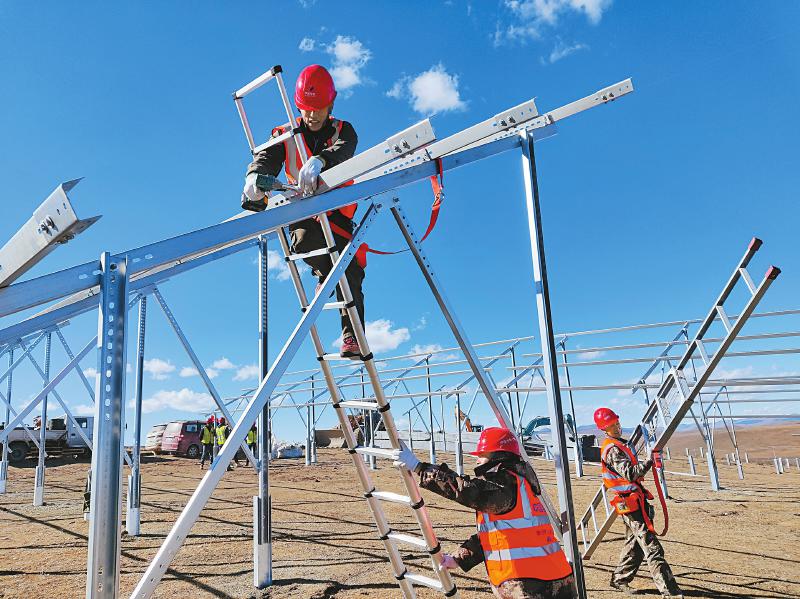

              當天中午,項目部員工林天、廖文武、楊文超在工地上匆匆用餐后,立即組織開展光伏組件鋪設工作。

              截至今年春節,柯拉光伏電站已完成基礎樁施工44.3萬根,總長約1329千米,是成昆鐵路的1.2倍;完成光伏支架安裝1.1萬組,總重約7040噸,相當于17列8節編組動車的重量;完成光伏組件安裝覆蓋面積17.5萬平方米,相當于25個標準足球場的面積。目前,設備基礎按計劃有序推進,項目建設朝今年全容量并網發電的目標沖刺。

              柯拉光伏電站項目開工即沖刺,自去年7月開工以來,上千名建設者平均每月堅守一線超過26天,最長的連續82天沒有回過家。對于他們而言,項目現場就是另一個家。春節期間,他們將繼續完成53萬根光伏基礎樁的施工,覆蓋約16平方公里,創造大型光伏項目在高寒高海拔地區冬季連續大規模施工的先例。

              “光伏支架的基礎樁,看著不起眼,卻是以后光伏板的‘脊梁’?!睏钪緜ソ榻B,支架的基礎樁每根最大承重達到7噸??吕夥娬咎幱诟吆吆0蔚貐^,風力強、降雪多、晝夜溫差大, 這意味著光伏支架要承受多種復雜的載荷,對光伏支架基礎施工質量及其連接部件強度有著很高的要求。施工高峰期,建設者24小時內要完成7000根光伏支架基礎、490組7兆瓦光伏支架、3640塊超過7200平方米的2兆瓦組件安裝。

              “我們上千名建設者勁往一處使,錨定今年用電高峰前并網發電目標不動搖?!睏钪緜フf,全力以赴搶進度,預計春節后施工人員將達3000多人,2月底達到4000余人的最高峰,大家奮戰最后幾個月,確保如期投產發電。

            (責編:于超)
