            瑪爾擋水電站4號機組定子順利吊裝就位

            發布時間:2023-11-08 15:47:00來源: 青海日報

              11月4日,瑪爾擋水電站4號機組定子順利吊裝就位?,敔枔跛娬緳C電安裝工程目前已經全面進入施工高峰期,各項施工正如火如荼地開展,4號機組定子的成功吊裝,為實現2024年3月底首臺機組發電和2024年12月底全部機組投產發電目標奠定了堅實的基礎。

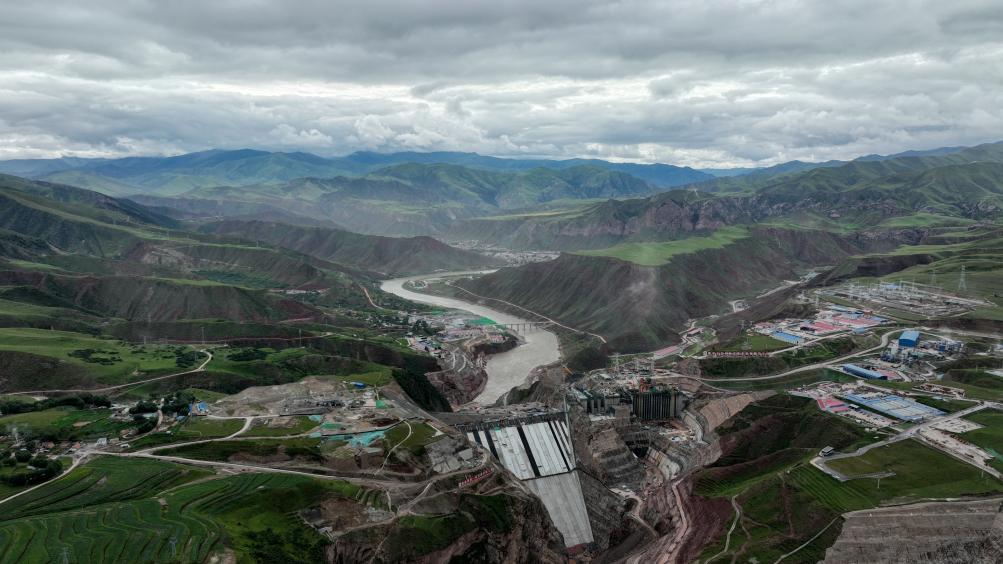

              據悉,瑪爾擋水電站由4臺裝機容量為55萬千瓦大機和1臺裝機容量為12萬千瓦小機組成,總裝機容量為232萬千瓦,是黃河流域在建海拔最高,裝機最大的水電站。本次吊裝定子內徑為12.9米,外徑為15.8米,高度為3.18米,由26萬多張0.5毫米厚的硅鋼片疊裝而成,吊裝總重量達615噸。疊片疊裝完成后經驗收鐵芯圓柱度最大偏差0.47毫米,優于企業標準≤0.6毫米的要求。吊裝前,在總結借鑒5號機組定子成功吊裝經驗的基礎上,瑪爾擋公司組織相關各方提前制定詳細的技術方案和安全防范措施,對吊裝作業條件和安全控制措施進行了仔細檢查,并對參與吊裝人員進行了詳細的技術交底,嚴格執行“三起三落”試吊。最終經充分組織和統一的現場指揮,順利完成了4號機組定子吊裝作業。

            (責編:于超)
