            國內在建最高雙曲拱壩 提前完成年度澆筑目標

            發布時間:2023-11-09 08:54:00來源: 甘孜日報

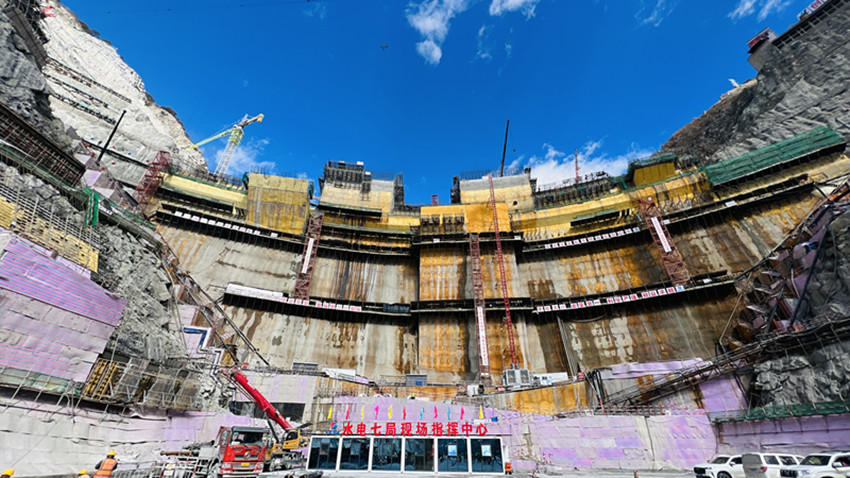

            葉巴灘水電站大壩。

              11月6日,筆者從中國電建水電七局獲悉,國內在建最高雙曲拱壩——葉巴灘水電站的16號壩段混凝土澆筑至2771米高程,提前完成年度澆筑目標,為2025年年底首臺機組投產發電奠定基礎。

              葉巴灘水電站位于金沙江上游河段,系金沙江上游13個梯級水電站的第7級,壩址位于四川白玉縣與西藏貢覺縣交界處,總裝機容量2440兆瓦,水庫庫容10.80億立方。電站投產發電后,每年可節約原煤消耗約399.35萬噸,減少二氧化碳排放737.7萬噸。

              葉巴灘水電站由華電金沙江上游開發有限公司葉巴灘分公司開發建設,中國電建水電七局承建的大壩標主要負責大壩混凝土施工。

              項目地處川西高原,工程規模大、技術難度大、安全風險大、穩定風險大。施工過程中,項目團隊按照不同的低溫時段,采用綜合蓄熱法、薄層短間歇、氣肋膜暖棚法等方式,成功實現冬季連續施工,在國內類似工程建設史上尚屬首次,初步實現建無縫大壩,創精品工程目標。

              截至目前,大壩全年累計澆筑混凝土約55萬方,仍有2000名建設者和400余臺套機械設備奮戰在一線,向壩高100米發起沖刺。

            (責編:賈春玲)
